CR réunion enfouissement des réseaux du 28 Sept 22.
Les travaux iront du Nord vers le sud, en trois tronçons.
Rénovation réseau alimentation en eau (du 3/10 au 15/11)
- Ouverture tranchée/ raccordement/ comblement tranchée progressive,
peu d'interruption de service.
Enfouissement Electricité et Télecom (du 15/11 à mars 2023)
- Ouverture tranchée/ Raccordements électriques et télécom/ comblement tranchée progressive. Très peu d'interruption de service.
L'éclairage électrique
Par luminaires posés sur le quai, orientés "dos à la mer" avec capteur automatique de présence ( intensité variant de 10% à 100%).
Aménagement de l'avenue (après mars 2023)
Le SMPBA a réalisé des esquisses préalables. Le domaine public à aménager démarre au niveau des façades. Le SMPBA a exposé que chaque cas particulier fera l'objet d'une discussion individuelle.
Lorsque le projet sera affiné et validé, le SMPBA organisera une autre réunion de présentation.

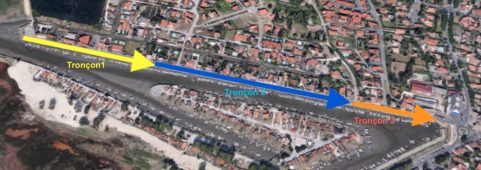

Les trois tronçons des travaux

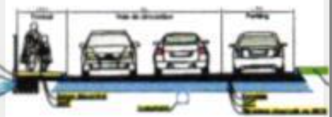

Profil prévu dans l'esquisse du SMPBA
Voies de circulation
L'esquisse réalisée par le SMPBA comporte
- un trottoir piéton de 1M70
- deux voies de circulation avec des moyens de ralentissement à définir
- un stationnement longitudinal (70 places prévues sur l'ensemble de l'avenue).
Il ne comporte pas de piste cyclable.
